物件詳細

所在地長門市東深川
建物の種類火災現場
解体面積80坪
工事内容廃棄物分別処理、整地作業
工事期間10日

解体工事の背景

今回の解体工事は、建物が火災で全焼した物件の解体工事でした。

建物は二階建ての木造で、全焼している為木材、ガレキ、コンクリートガラ、一般の廃棄物を手作業や重機を使い分別をすることが主な作業となります。

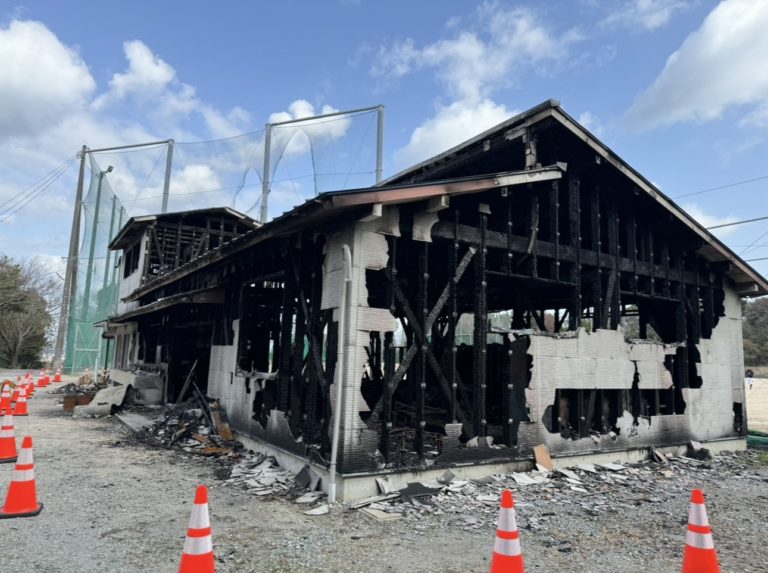

火災現場

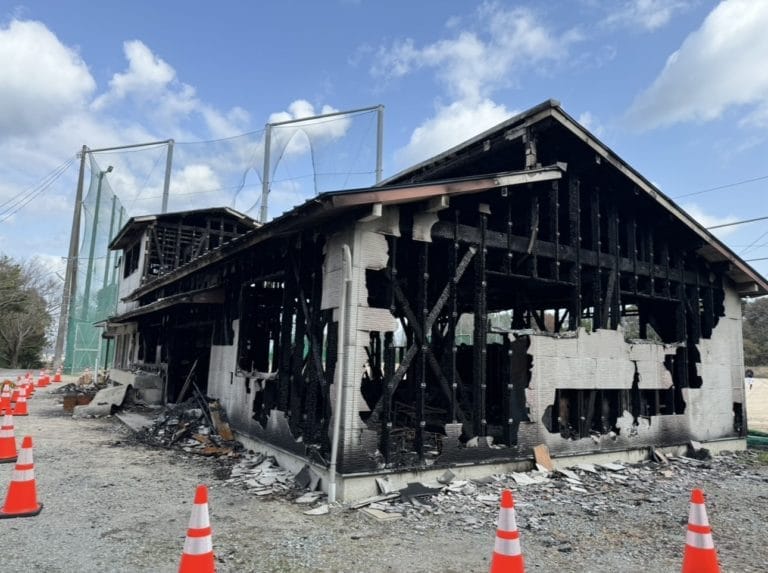

施工前建物

接道が細かった為大きいサイズの重機は入らないので小さい重機での解体工事となりました。

基礎自体はそのまま使用されるみたいのなので躯体部分だけの工事となります。

工事の詳細

準備作業

解体工事に先立ち、まずは現場調査を行い、ライフライン(水道、ガス、電気)の確認、重機やトラックの侵入経路の確認などを行い解体を円滑に進めるための計画を立てます。

重機や機械などの騒音が発生する為、近隣住民の方々に挨拶回りをさしていただきました。

解体作業

工事期間中:主に以下の手順で作業を進めました

現場準備:木材やガレキなどのゴミを重機や手作業で分別し、トラックの侵入口を作ります。

このような物件は分別したゴミを迅速に処分することが重要です。

廃材の分別と処理:木材、金属、瓦礫類などの廃材を分別し、限りなくリサイクルができる様に施工いたしました。

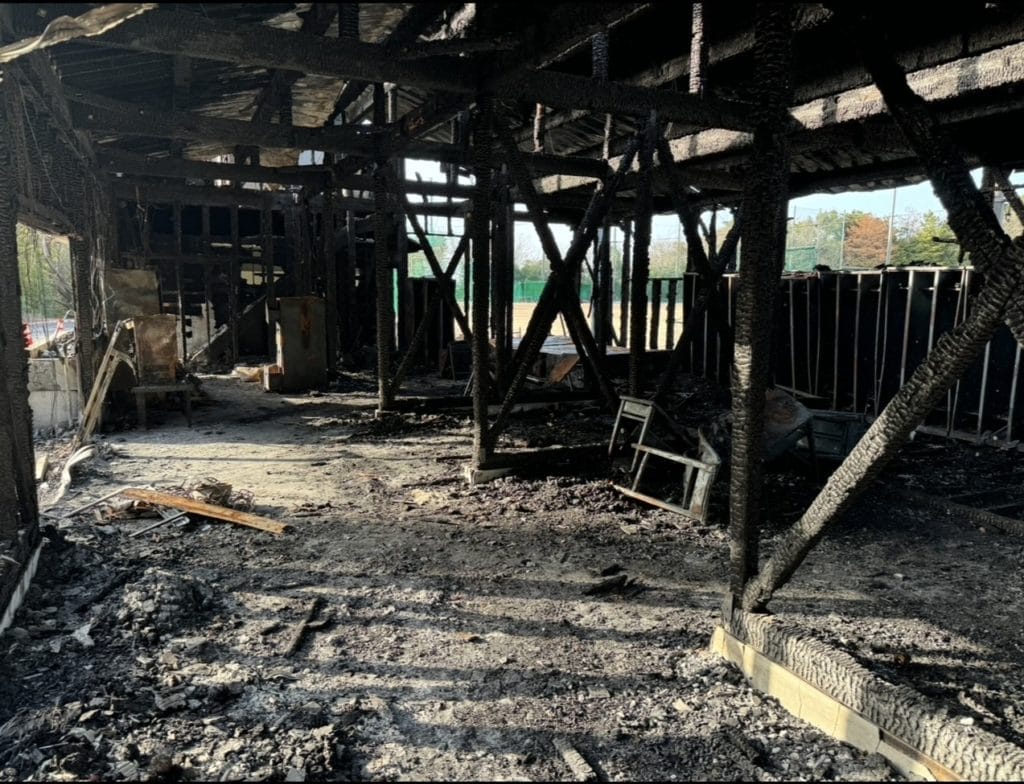

解体前内装
躯体解体前に残地物撤去後の内装

安全対策

火災物件での解体作業中は、保護具を着用して

周囲の安全を確認して燃えた廃材の灰など有害物質に注意しながら作業していきます。

躯体解体工事中
躯体解体工事中

防音シートの設置:近隣への騒音対策として、防音シートを設置しました。

防塵ネットの使用:埃の飛散を防ぐため、防塵ネットを使用しました。

安全講習の実施:作業前に安全講習を行い、全員が安全手順を確認しました。

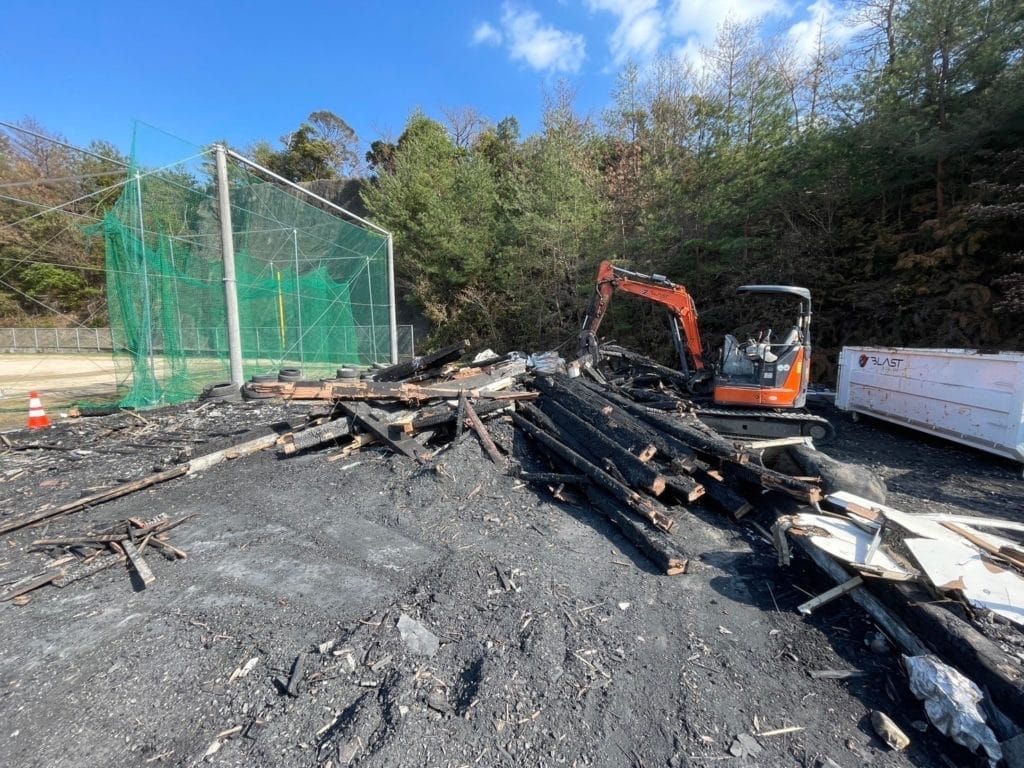

解体工事作業中
解体工事作業中

工事の成果

ビフォーアフター

解体後は整地された綺麗な土地となりました。

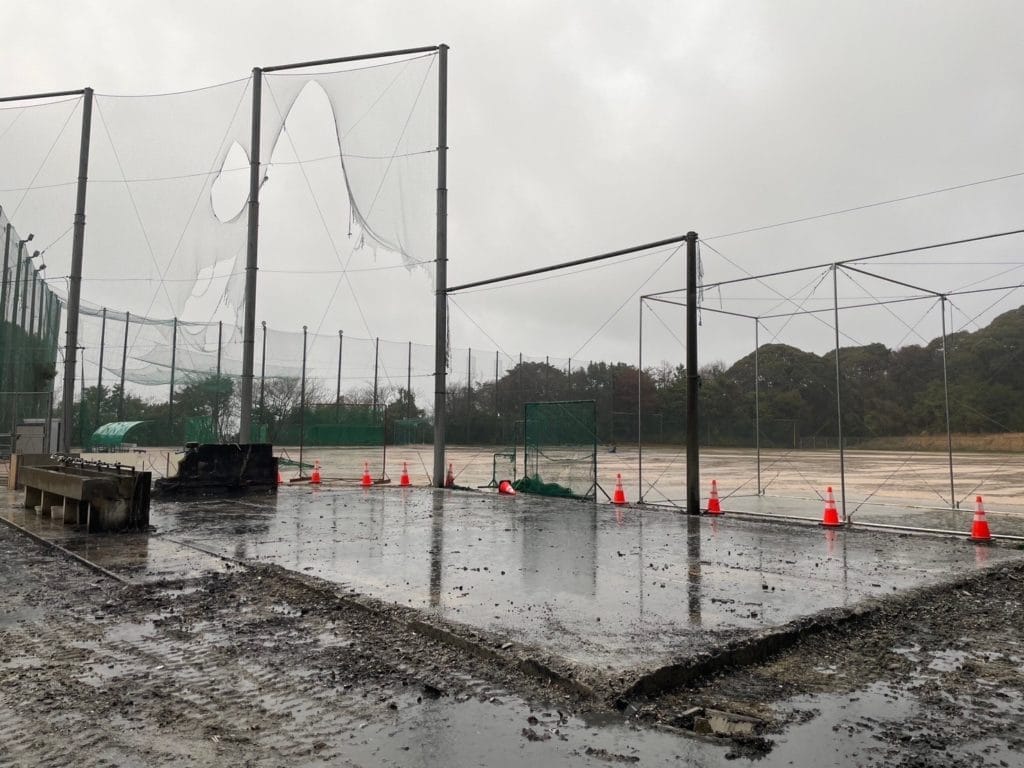

解体工事完了後
解体工事完了後

今回の物件は解体後は新設工事もある為基礎を残しての仕上がりとなってます。

今回もお客様のご期待に添える仕上がりを徹底して行なっております。

今回の解体工事のポイント

成功ポイント

効率的な作業手順:効率的な解体工事のためには、計画的な段取りと安全管理が非常に重要です。各段階で適切な対応を行うことが求められます。また、適切な機材の使用や廃材の処理も、効率的な作業に欠かせない要素です。

まとめ

今回は長門市の火災物件の解体工事でした。

学生さん達もいる為周囲に気を配り安全に施工をすることができました。

今回は基礎はそのまま起用する為一部基礎のはつり等がございましたが、安全第一で作業することができました。

依頼主のご期待に応える形で無事に完了しました。これからも、地域社会に貢献し、信頼される解体業者として、一層の努力を続けてまいります。解体工事に関するご相談は、ぜひ株式会社BLASTまでお問い合わせください。
