物件詳細
所在地 | 山口市大内御堀 |
建物の種類 | 木造平家住宅 |
解体面積 | 33坪 |
工事内容 | 建物内装解体、建物解体、廃棄物処理、整地作業 |
工事期間 | 1週間 |
解体工事の背景

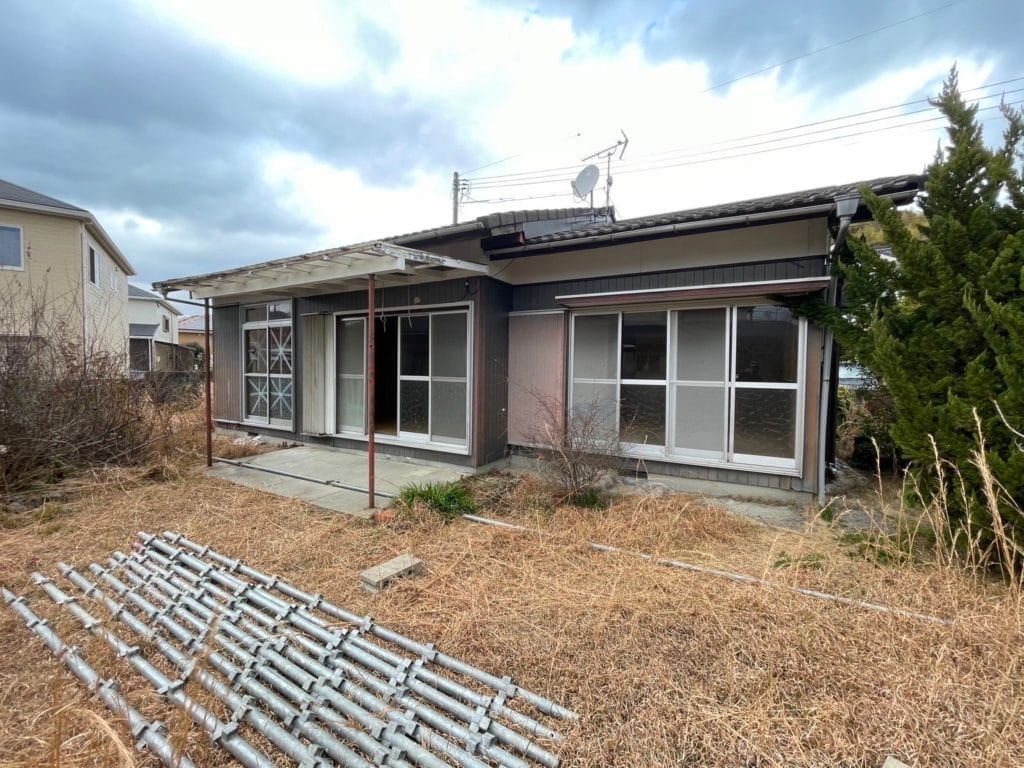

本工事は、山口市大内御堀にある木造平家住宅の建て替えを目的として実施しました。 この物件は住宅街に位置し、日中も住民の車が多く駐車されているため、安全確保の観点から囲い養生を施しました。
また、トラックや重機をスムーズに侵入させるため、作業の初期段階で植木の撤去を行いました。 さらに、道路面の一面に限りブロック塀を撤去する必要があり、他の部分を残すため、慎重に作業を進めました。

工事の詳細
準備作業
解体工事に先立ち、以下の準備作業を実施しました。
- 現場調査
- ライフライン(水道・ガス・電気)の確認
- 重機やトラックの侵入経路の確認
- 解体作業を円滑に進めるための計画立案
- 近隣対応
- 解体作業による騒音や振動を考慮し、近隣住民への事前挨拶を実施
解体作業
工事期間中は以下の手順で作業を進めました。
- 現場準備
- 残置物はないため、畳や襖の撤去から開始
- 内装材撤去
- 内装材を分別撤去し、躯体解体を円滑に進めることで工期短縮を図る
- 建物の解体

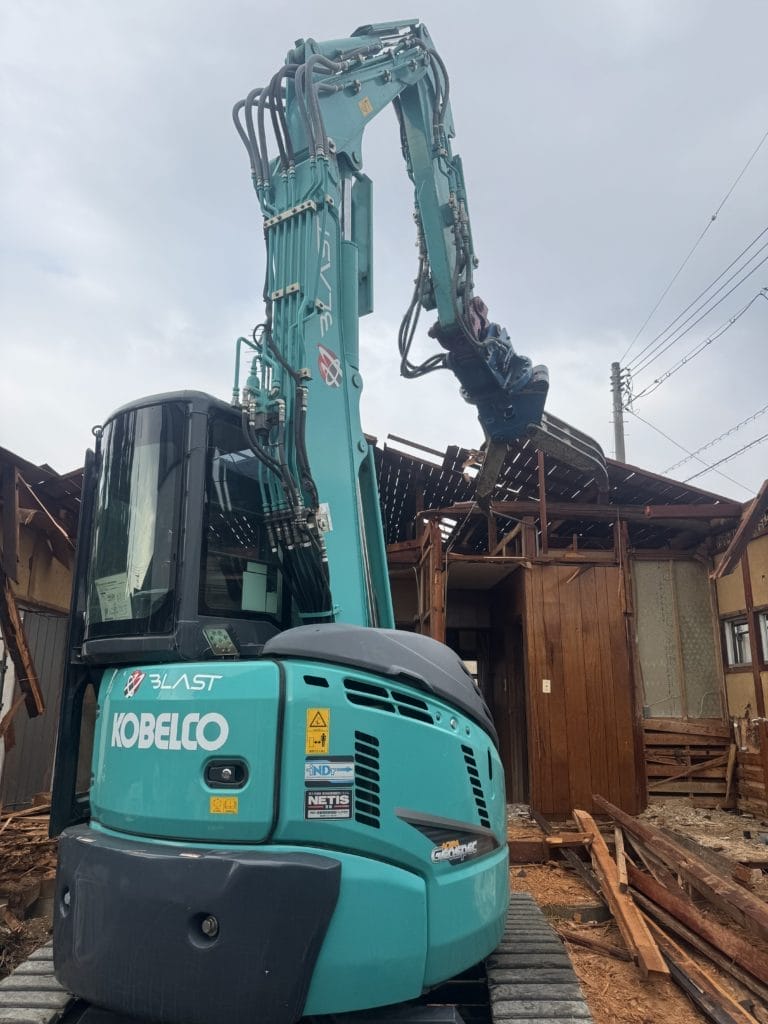

- 屋根材や壁材を順次取り外し、安全かつ効率的に建物全体を解体
- 手作業と重機を併用しながら作業を進行
- 廃材の分別と処理
- 木材、金属、瓦礫類などの廃材を分別し、可能な限りリサイクルを実施

安全対策
解体作業中は、作業員の安全を最優先に考え、以下の対策を徹底しました。
- 防音シートの設置:近隣への騒音を軽減
- 防塵ネットの使用:埃の飛散防止
- 高圧散水機の活用:躯体解体時に発生する粉塵を抑制
- 安全講習の実施:作業前に安全手順を確認
工事の成果(ビフォーアフター)

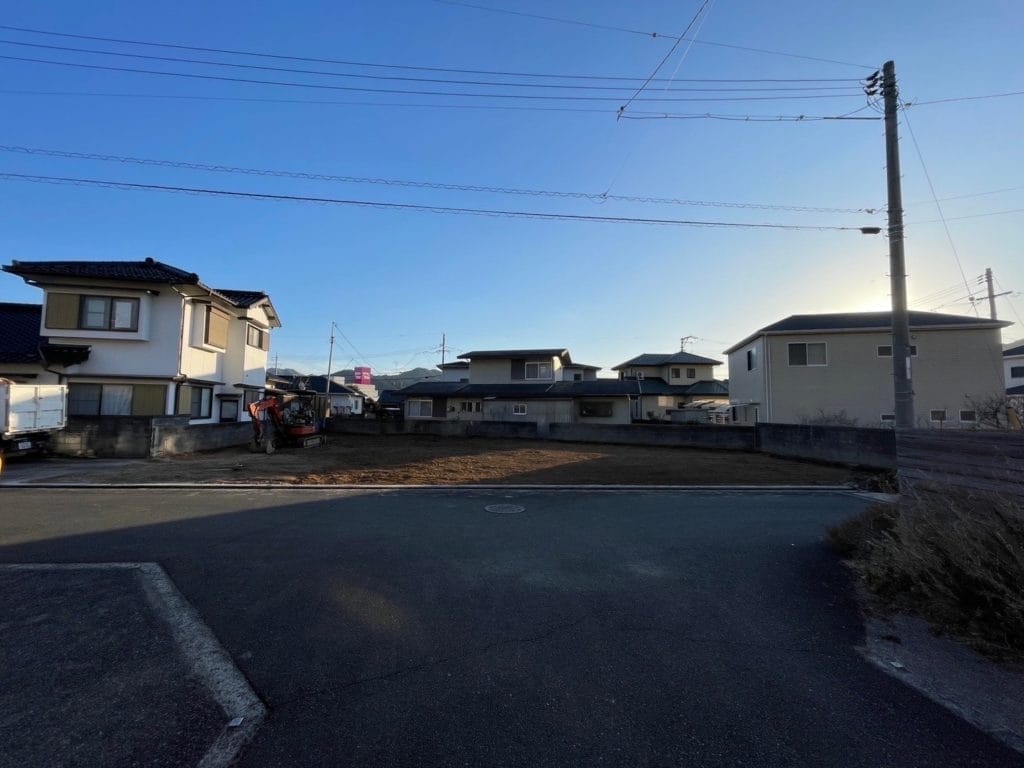

解体後は、整地された綺麗な土地へと仕上げました。 本件では、解体後に建て替えが予定されているため、丁寧な仕上げを徹底いたしました。

今回の解体工事のポイント
成功ポイント
- 効率的な作業手順
- 計画的な段取りと安全管理の徹底
- 適切な機材の選定と廃材処理の効率化
- 慎重な解体作業
- ガレージ倉庫の解体では、隣接する住宅との距離が近いため、慎重に作業を進行
- ブロック塀撤去では、別の住宅敷地に絡む部分があるため、重機オペレーターと作業員が密に連携しました
まとめ
今回の解体工事では、住宅街の密集地における作業のため、埃や騒音対策を徹底し、高圧散水機を活用して環境負荷を軽減しました。 また、隣接する建物との距離が近いガレージ倉庫の解体や、一部ブロック塀撤去の際には、慎重に作業を進め、安全に配慮しながら解体を完了しました。
無事に工事を完了し、お客様のご期待に沿う形での施工が実現できました。 今後も、地域社会に貢献し、信頼される解体業者として努力を続けてまいります。
解体工事に関するご相談は、ぜひ 株式会社BLAST までお問い合わせください。
