物件詳細
所在地 | 宇部市八王子 |
建物の種類 | 木造二階建て住宅 |
解体面積 | 58坪 |
工事内容 | 建物内装解体、建物解体、廃棄物処理、整地作業 |
工事期間 | 10日間 |
解体工事の背景
今回の工事は、宇部市八王子にある木造二階建て住宅の解体です。重機やトラックを搬入するため、事前に植木や庭石を撤去する必要がありました。さらに、両隣の建物との距離が近いため、養生や作業時の注意点が多く、安全管理を徹底しました。また、仕上げは真砂による整地を行いました。

工事の詳細

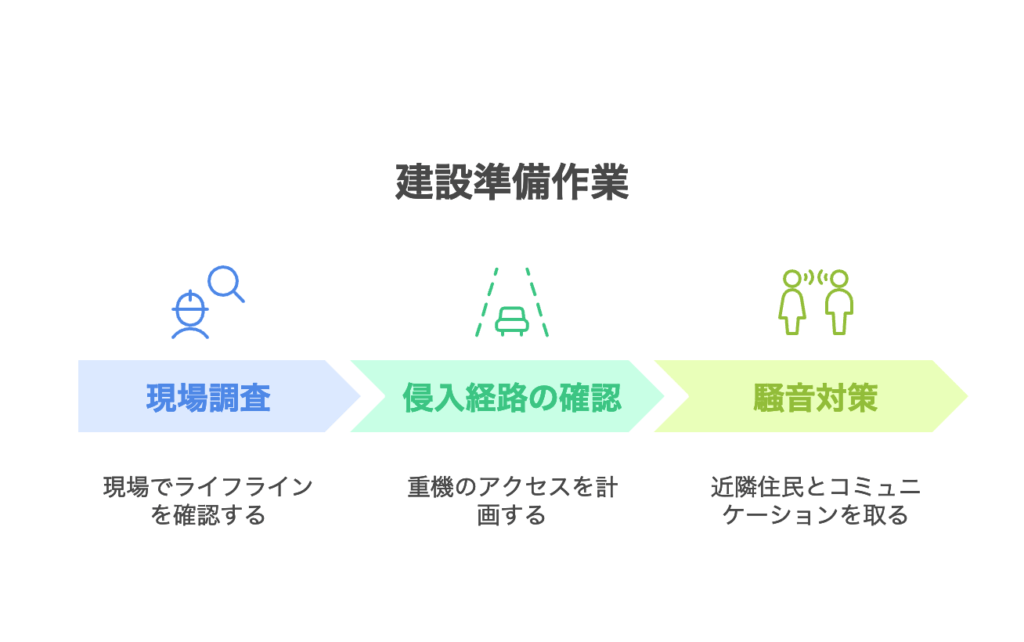

準備作業
解体作業に先立ち、以下の準備を行いました:
- 現場調査を実施し、ライフライン(水道、ガス、電気)の確認。
- 重機やトラックの侵入経路を確認し、作業計画を作成。
- 騒音対策として、近隣住民への挨拶回り。

解体作業
工事期間中は、以下の手順で作業を進めました:
- 現場準備
まず、残置物があったため、分別作業を行い、宇部市指定の一般廃棄物収集業者に処分を依頼しました。 - 内装材撤去

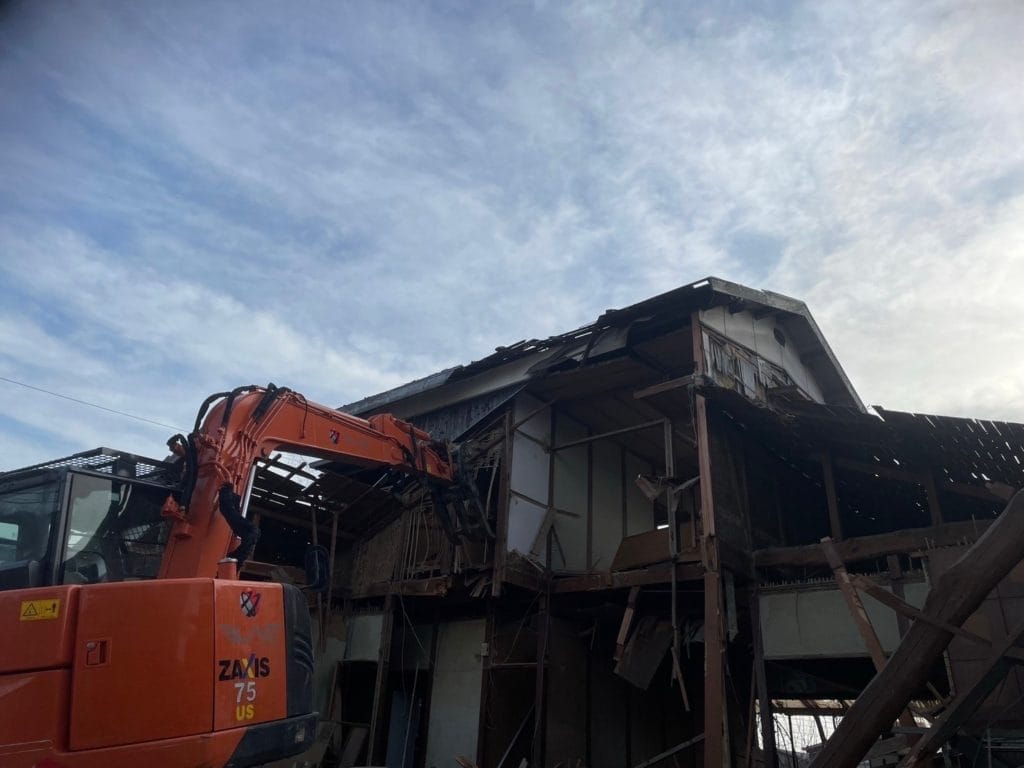

次に内装材の撤去作業を実施。分別作業を徹底することで、後の躯体解体を効率的に進め、工期短縮につなげました。 - 建物の解体
屋根材や壁材を順に取り外しながら建物全体を解体しました。手作業と重機を組み合わせ、安全性と効率性を重視した作業を行いました。 - 廃材の分別と処理
木材、金属、瓦礫などの廃材を細かく分別し、可能な限りリサイクルを進めました。

安全対策
解体作業中は作業員と近隣住民の安全を最優先に考え、以下の対策を徹底しました:
- 防音シートの設置: 騒音対策。
- 防塵ネットの使用: 埃の飛散防止。
- 安全講習の実施: 作業前に安全手順を全員で確認。

工事の成果
ビフォーアフター

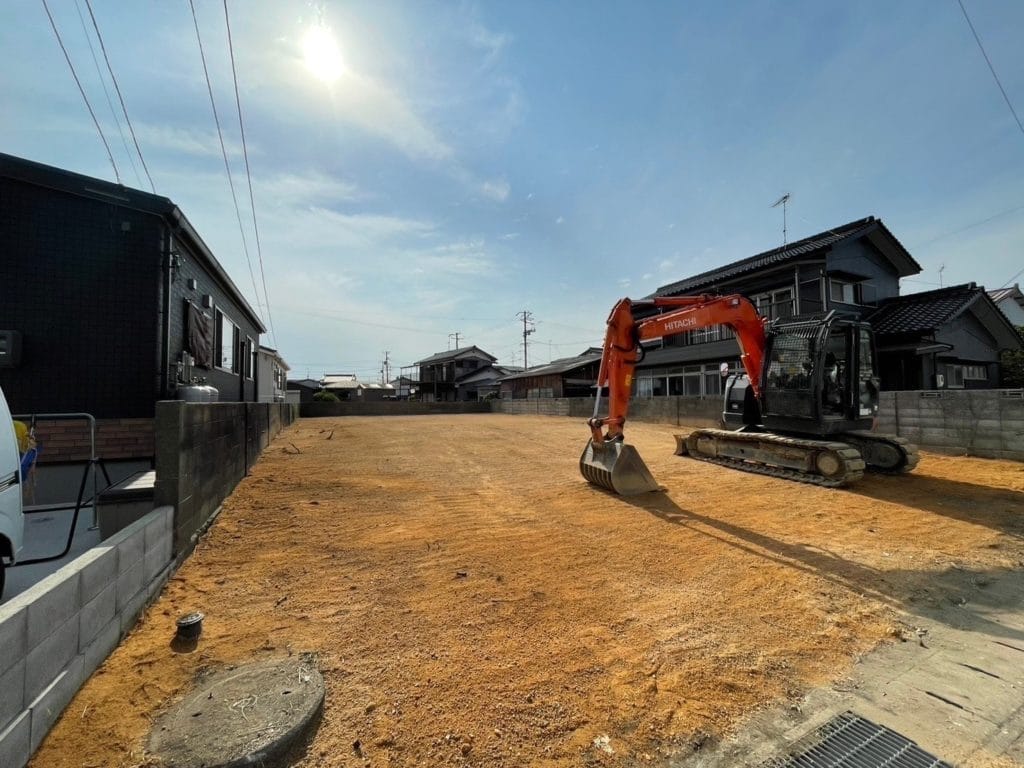

解体後の現場は、真砂で整地された綺麗な土地になりました。この物件は解体後に建て替えが予定されていますが、次の工事がスムーズに進むよう配慮し、丁寧に仕上げました。お客様のご期待に応える成果を提供できたと考えております。

今回の解体工事のポイント
成功のポイント
- 効率的な作業手順
計画的な段取りと安全管理を徹底することで、効率的かつ迅速な作業を実現しました。 - 適切な機材と廃材処理
重機の適切な使用と廃材の分別・処理を徹底し、作業効率と環境保護を両立しました。
まとめ
今回の工事では、両隣との距離が近い現場であったため、植木の伐採や躯体解体を慎重に進めました。その結果、破損や事故なく無事に完了することができました。これからも地域社会に貢献し、信頼される解体業者として努力を続けてまいります。
解体工事に関するご相談は弊社株式会社BLASTまでご相談ください。
